一、引言
在現代建筑消防系統中,消防電話與消防廣播是重要的應急通信和信息發布手段。它們在火災發生時承擔報警聯絡、指揮調度、人員疏散提示等關鍵功能。隨著系統規模與功能需求的增長,消防控制盤(以下簡稱“盤”)上的按鈕與模塊數量之間的不匹配問題逐漸顯現,尤其是在“海灣”系列(或某一具體項目中被稱為海灣工程/海灣系統)中出現“消防電話、廣播模塊數量超出盤上按鈕數量”的情況。這一現象不僅反映了初始設計、安裝及維護管理方面的不足,也可能對應急處置效率、系統可靠性與合規性產生不利影響。本文將從問題現狀、成因分析、風險評估、技術與管理改進建議以及實施路徑五個方面展開論述,旨在為相關工程設計者、監理單位、消防維護人員和業主提供參考與解決方案。
二、問題現狀描述
在具體項目中,出現如下典型狀況:

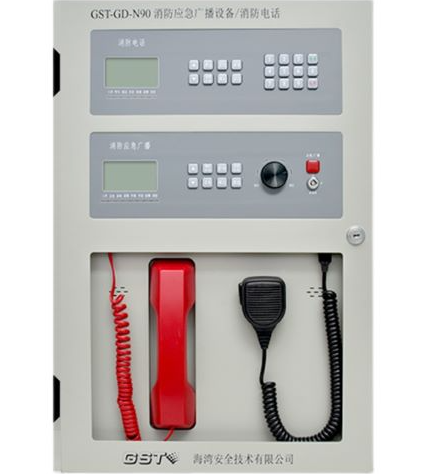

消防電話分機或廣播終端的實際接入數量大于消防控制盤面板上預留或設置的按鈕數量;
控制盤面板上的按鈕用于電話接通、廣播選擇或緊急解除等操作,但其數量無法對應所有已接入的電話/廣播模塊,導致某些模塊無法通過面板直接控制或指示;
系統工程文檔(如接線圖、設備清單、操作手冊)與實物數量不一致,維護人員在現場調試與運維過程中遇到識別與操作困難;
在應急情況下,操作人員因按鈕不足而無法迅速選擇或控制特定區域的廣播或電話線路,影響應急指揮與人員疏散效率。
三、成因分析
設計階段因素
需求評估不足:初始需求調研未全面覆蓋建筑未來可能增設的通信終端,或?qū)挝幻娣e終端密度估計偏低;
預留容量不夠:為節約成本或面板美觀、尺寸限制等原因,設計方僅為控制盤預留有限的物理按鈕或位號,而未充分考慮模塊擴展需求;
系統選型限制:選取的盤型或控制器本身支持的直接面板映射按鈕數量有限,但系統設計并未采用分區式或邏輯映射方案以彌補這一限制。
施工與驗收階段因素
實際布線超規模施工:在施工過程中業主臨時增加電話/廣播模塊或承包方為方便部署多點終端而超出原設計數量,但未同步更新控制盤配置及操作界面;
驗收把關不嚴:監理與驗收單位對設備數量、面板功能映射以及操作一致性核驗不充分,導致數量差異被忽略或被勉強接受。
運維與變更管理因素
后期擴容管理欠缺:運維過程中新增模塊未按既定變更流程更新控制盤或替換更大容量的盤體;
文檔與標識更新滯后:設備清單、接線圖及面板按鍵標識未及時更新,造成現場操作人員難以辨識或誤操作;
廠家/供應商支持不足:設備廠家在遇到超載類配置時未提供適配方案或未及時提供固件/軟件升級以支持邏輯映射或遠程控制。
四、風險評估與影響
應急處置效率降低
在火災或其他緊急情況下,指揮人員需要快速選擇特定電話線路或廣播分區進行通信或發布疏散指令。按鈕不足將延長操作時間、增加檢索與切換復雜度,從而影響救援與疏散速度,潛在導致人員傷亡或財產擴大損失。
系統可靠性與可維護性下降
按鈕與模塊數量不匹配可能造成某些終端長期無法直接監控或測試,隱患難以及時發現。此外,臨時解決方案(如通過計算機軟件遠程切換)在斷電或網絡異常時無法使用,降低系統的魯棒性。
合規性與驗收風險
消防系統涉及法規與技術標準,面板功能與設備規模不一致可能導致不符合當?shù)叵莉炇諛藴驶蚣夹g規范,進而影響工程竣工驗收、使用許可或保險理賠等環節。
人員操作誤差與培訓成本上升
復雜的替代操作流程(如通過多級菜單、軟件或外部設備進行控制)會增加操作者的學習成本與誤操作風險,尤其在高壓應急情形下更易發生錯誤。
五、可行技術與管理改進建議
設計階段的改進
做好需求前瞻與容量預留:在項目初期進行充分的需求調研,并根據建筑用途、人員密度與未來擴展預估合理的電話與廣播模塊數量,同時在控制盤設計上適當預留擴展按鈕或可配置接口;
采用可擴展型控制平臺:選擇支持模塊化擴展或采用邏輯映射(軟件控制)能力強的控制器,避免單一面板物理按鈕限制影響系統擴容;
分區與分級控制設計:通過將建筑劃分為若干廣播/電話控制區,每區對應獨立控制單元或子盤,以降低單盤按鈕與模塊比的壓力,并便于局部維護與管理。
施工與驗收管理
嚴格變更管理流程:施工階段如需增加終端,應啟動正式變更程序,更新設計圖紙與設備清單,并對控制盤進行相應調整或替換;
完善驗收與測試流程:驗收時核對實際終端與面板按鈕映射關系,進行功能測試,確保每個已接入的電話或廣播模塊都可被控制或在主控制中可見。
強化監理職能:監理單位應對設計變更、施工增項與系統集成進行把關,防止“臨時性”施工在未更新控制界面的情況下進入驗收環節。
運維與設備更新
對現有系統進行盤點與差異分析:運維單位應定期核查實物終端數量與控制盤按鈕數量的匹配性,并形成書面報告供業主決策;
采用軟件邏輯映射與遠程管理功能:對于已安裝且面板按鈕不足的系統,可考慮通過中央管理軟件實現對多終端的邏輯分配與控制(如通過屏幕界面選擇分區或終端),并確保該軟件具備離線或本地控制備份;
分階段替換為支持擴展的控制盤:若差異較大且長期存在,應制定替換計劃,優先在關鍵區域或高風險場所更換為支持更多物理或邏輯控制點的新型盤體。
標識、文檔與培訓
及時更新接線圖與操作手冊:每次增設或調整終端后,工程方與運維方應確保所有技術文檔同步更新,面板上的按鍵標簽或區域指示亦須清晰標注;
加強應急演練與人員培訓:定期組織面向值班與應急指揮人員的操作演練,訓練在按鈕不足或界面復雜情況下的替代操作流程,提高應對能力;
制定應急切換流程:明確若主控制盤失效或按鈕受限時的備選操作步驟(如使用手持終端、子盤或軟件界面),并在演練中驗證其可行性。
與廠商合作與技術升級
緊密溝通廠商解決方案:就按鈕不足問題與設備廠家協商可行的硬件擴展模塊、外接鍵盤、觸摸屏替代方案或固件升級方式,確保兼容性與系統穩定;
評估采用IP/網絡化通信終端:現代化的消防電話與廣播系統越來越多采用IP化或網絡化終端,這類終端在映射與擴展上更靈活,便于通過軟件界面選擇與控制,減少對物理按鈕的依賴。
六、實施路徑與優先級建議
立即(短期,0–3個月)
組織一次全面盤點,明確實際終端數量、控制盤按鈕數量與現有映射關系,形成差異清單與風險評估報告;
對關鍵區域制定臨時操作手冊與應急流程,保證在短期內可執行的替代控制方案(如通過子盤或電腦界面);
與廠商或供應商聯系,咨詢快速的軟/硬件短期解決方案(如外接控制面板、屏幕或軟件授權)。
中期(3–12個月)
根據差異規模與風險等級,制定并實施控制盤擴容或更換計劃,優先處理高風險區域與人員密集場所;
更新系統文檔、標簽與維護手冊,完成相關人員培訓與應急演練;
完成必要的驗收復核,確保變更后系統滿足消防技術標準與驗收要求。
長期(12個月以上)
在今后工程設計中確立更嚴格的容量預留與變更管理制度,推動采用模塊化、網絡化與可擴展的系統架構;
梳理并固化運維流程與信息化管理平臺,實現對消防電話/廣播終端的實時在線登記、監控與歷史變更追蹤;
持續與設備廠商合作,引入先進技術(如觸控面板、移動端控制、自動化分區廣播策略)以提升系統靈活性與可靠性。
